ТЭЦ Ангарска и Усолья: Эн+ проводит масштабную модернизацию

ТЭЦ-10 в Ангарске и ТЭЦ-11 в Усолье-Сибирском – ровесницы. 65 лет назад на станциях, которые входят в энергохолдинг Эн+, ввели в эксплуатацию первые котлы и турбоагрегаты. А сегодня здесь проходит беспрецедентная модернизация основного оборудования. Это происходит впервые с момента запуска. Технологическое обновление позволит увеличить эффективность и надежность энергообъектов, станции с уверенностью будут проходить пиковые нагрузки во время отопительного сезона, стабильно принося в дома потребителей свет и тепло. За 2023-2024 годы основанный Олегом Дерипаской энергохолдинг Эн+ инвестирует более 8 млрд рублей в обновление оборудования на ТЭЦ в Иркутской области.



ТЭЦ-10

ТЭЦ-10 даже сегодня удивляет не только скоростью строительства, но и смелостью проектного решения. Всего за три года были введены в промышленную эксплуатацию все восемь энергоблоков. Как сообщил директор станции Дмитрий Васильев, впервые в стране применили разработку прямоточного котла. Использовался принцип дубль-блока, т.е. два котла на одну турбину. Автором выступил инженер-теплотехник Леонид Рамзин.





14 из 16 котлов на ТЭЦ-10 сделаны по проекту Рамзина. То есть два котла представляют собой дубль-блок и работают на турбину независимо. У них нет барабана, где происходит отделение воды от пара, для этой цели предусмотрено другое устройство котлов. Они существенно меньше по металлоемкости и более маневренные по части работоспособности, – отметил Дмитрий Васильев.

ТЭЦ-10 можно назвать самой мощной в Иркутской области, здесь вырабатывается 1110 МВт, что сопоставимо с мощностью двух Иркутских ГЭС. Электроэнергией станция обеспечивает не только жителей и предприятия региона, но и осуществляет поставки энергоресурса в энергосистему всей России.

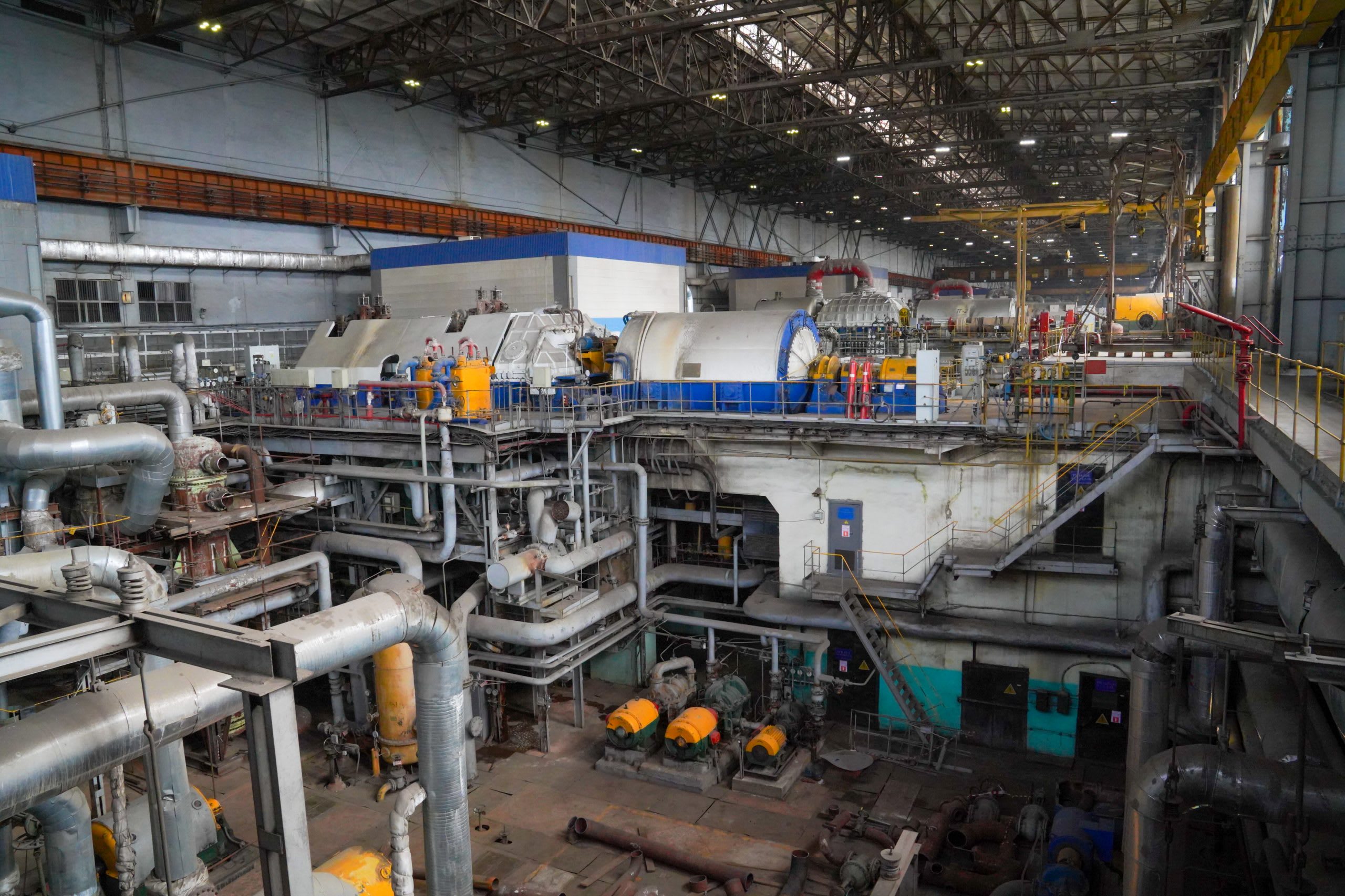

В турбинном цехе на ТЭЦ-10 кипит работа. С помощью мостового крана демонтируется старое оборудование. На объекте планируется полностью обновить поверхности нагрева на котлах, заменить турбогенераторы. Модернизация на станции уже началась: принят в эксплуатацию новый генератор на турбине №2, заменен котел №4, завершаются работы на котле №16 и готовится встать на место новый генератор на турбине №8. Данные работы энергохолдинг Эн+ проводит в рамках реализации федеральной программы модернизации тепловых электростанций, которая стартовала в 2018 году.

Замена поверхностей нагрева даст нам увеличение межремонтного цикла, отсутствие внутренних и наружных отложений, повысит КПД котлоагрегата. В этом году планируем завершить работы по обвязке котла №16 и заменить генератор турбины №8, начать первый этап модернизации котла №13 и замены генератора турбины №7, – пояснил директор ТЭЦ-10 Дмитрий Васильев.

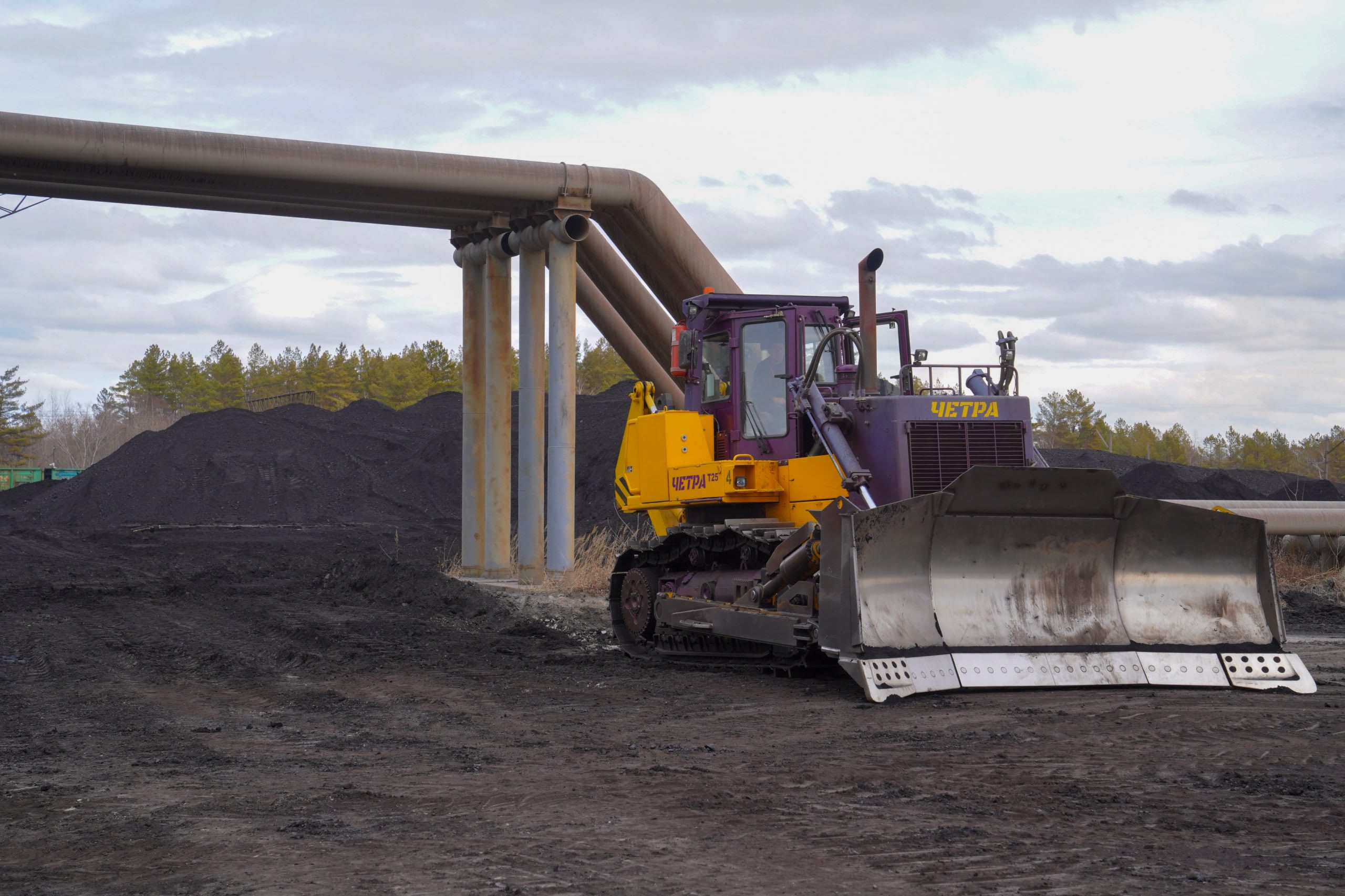

Наравне с модернизацией на ТЭЦ-10 осуществляют обновление парка техники. В арсенале станции сегодня отечественный бульдозер Т35 компании «Четра». Это высокопроизводительная техника сконструирована с применением передовых инженерно-конструкторских изобретений и современной технологии. В ближайшие два года на предприятие поставят еще две таких машины.



ТЭЦ-11

Сегодня снабжает теплом город Усолье-Сибирское, сельскохозяйственный комплекс и поселок Белореченский. На энергообъекте действует семь турбогенераторов и восемь котлоагрегатов. Установленная тепловая мощность станции позволяет за час нагреть воду объемом равным двум железнодорожным составам с цистернами по 60 тонн от 0 до 100 градусов по Цельсию. Электрическая мощность ТЭЦ-11 составляет 320 мегаватт— примерно половина Иркутской ГЭС.





Этим летом на станции, в рамках проекта модернизации котлоагрегата ст. №3, предстоит реализовать технически сложную, уникальную операцию по замене барабана котла. Его параметры впечатляют. Цилиндр длиной 14,5 м, его диаметр 1,6 м с толщиной стенки 11,2 см. Барабан весит порядка 70 тонн, а поднять его нужно на высоту 10-этажного дома. Ранее это делали более полувека назад, при строительстве станции.





Чтобы завести новый барабан в главный корпус, потребовалось разбирать часть стены. Сейчас оборудование готово к монтажу, установку планируем выполнить в августе-сентябре этого года. Наш мостовой кран не сможет в одиночку справиться с таким весом, поэтому надо было придумать другое решение. Это будет сложная операция, для которой разработана специальная такелажная схема с применением лебедок и полиспастов, – пояснил Дмитрий Ружников, начальник производственно-технического отдела ТЭЦ-11.





По его словам, предстоит заменить не только барабан котла, но и топочные экраны, пароперегреватели, пароперепускные трубопроводы. Над монтажом нового оборудования в настоящее время работает 54 специалиста – инженеры, слесари, сварщики, специалисты по дефектоскопии, мастера-прорабы. Для сокращения сроков строительно-монтажных работ, число персонала будет увеличиваться, а работы организованы в круглосуточном режиме.





Помимо модернизации оборудования на ТЭЦ-11 в перспективе до 2031 года предстоит реализовать программу повышения экологической эффективности котельного оборудования, в ходе которой будут усовершенствованы золоулавливающие установки, технология сжигания топлива и горелочные устройства котлов. В итоге это позволит существенно сократить воздействие на окружающую среду.

Особое внимание на станции сегодня уделяется подготовке строительства на промышленной площадке ТЭЦ-11 двух новых энергоблоков (котел-турбина) мощностью 230 МВт каждый. Работы также ведутся по государственной программе конкурентного отбора мощности новых генерирующих объектов. Оборудование должно быть введено в эксплуатацию до 31 декабря 2028 года.
