Приблизились к цели: ИЭСК завершила очередной этап строительства линии электропередачи в Усольском районе

Центральные электрические сети – филиал Иркутской электросетевой компании продолжает начатую в январе 2024 года работу по строительство новой семикилометровой высоковольтной линии на территории Усольского и Ангарского районов. Новая линия разгрузит существующую «Тельма – Биликтуй» и улучшит ситуацию с энергоснабжением более 3 тысяч домохозяйств.

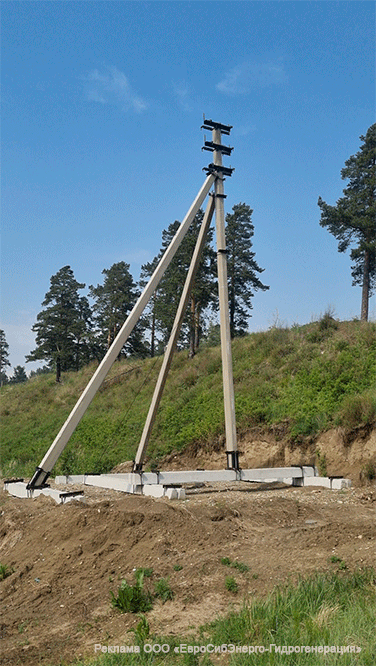

Поскольку местность вокруг болотистая было принято решение использовать особый метод установки опр. Специально для каждой были созданы свайные основания с гибкими креплениями. Их уложили на поверхность грунта. Установленные таким способом опоры полностью устойчивы. И будут служить не менее 40 лет.

С наступлением первого тепла энергетики выполнили самую сложную часть проекта – сделали воздушный переход протяженностью 242 метра через р. Китой.

«Чтобы «перейти» реку мы использовали прочные металлические опоры, весом около 7 тонн каждая без учета фундаментов. У них высокая несущая способность и они могут выдержать вес до нескольких тонн. Перетягивание провода выполняется специалистами на небольшом судне. Они пересекают водоток реки, протягивая через него тонкий трос, на конце которого закреплен лидер-трос. На противоположном берегу трос подхватывают и с помощью лебедок поднимают в раскаточные ролики, закрепленные на опорах . Таким образом провод за лидер-тросом переходит на противоположный берег. Общий вес проводов на данном переходе, который их соединяет составляет более 1 тонны», – рассказал главный инженер Андрей Дружинин.





Также в рамках проекта уже смонтированы опоры на оставшемся участке общей протяженностью 3,5 километра. А в июле энергетики проведут работу по монтажу опор на переходе автодороги на въезде в Ангарск, установят опоры на кольцевых фундаментах на участке примерно полкилометра по подготовленной просеке от реки Китой до прилегающих полей, проложат кабель по территории подстанции.
В августе будет смонтирован провод на построенной линии, оборудованы секционные выключатели и пункт регулирования напряжения.

После окончания строительства на электроустановку будет получен акт допуска в эксплуатацию в Ростехнадзоре. Плановый срок ввода линии в работу – осень текущего года.

Действующая сейчас «Тельма – Биликтуй» была построена еще в прошлом веке. Ее протяженность почти 42 километра. За годы эксплуатации ее неоднократно реконструировали – повышали мощность. Сейчас, признают энергетики, ресурс исчерпан. И как раз новая строящаяся линия значительно снизит энергонагрузку на существующую ВЛ. К началу зимних холодов и повышению роста потребления энергетики сделают перенастройку энергосистемы – выполнят переподключение потребителей.

«Новая линия позволит нам распределить нагрузку. После ввода в эксплуатацию качество напряжения повысится у более, чем трех тысяч потребителей электроэнергии», – подчеркнул главный инженер ЦЭС Андрей Дружинин.



Справочно:

В текущем году Иркутская электросетевая компания подключила к энергосетям почти 200 жителей Ангарского и Усольского районов. В целом, по зонам присутствия ИЭСК в регионе было подключено более 3,5 тысячи потребителей на сумму более 8 миллионов рублей.
