Топ-менеджмент Эн+ инспектирует объекты компании перед отопительным сезоном
Масштабное технологическое обновление оборудования продолжается на ТЭЦ-10 (входит в Эн+) в Ангарске. Это позволит обеспечить уверенное прохождение пиковых нагрузок зимой и проведение отопительного сезона без сбоев. Ход ремонтных работ проверил генеральный директор Эн+ Владимир Колмогоров.
ТЭЦ-10 можно назвать самой мощной в Иркутской области. Здесь вырабатывается 1110 МВт. Энергия и тепло отсюда поступают на промышленные предприятия и обычным потребителям в центральные и южные районы региона. Для увеличения ее эффективности там устанавливается новое энергооборудование.

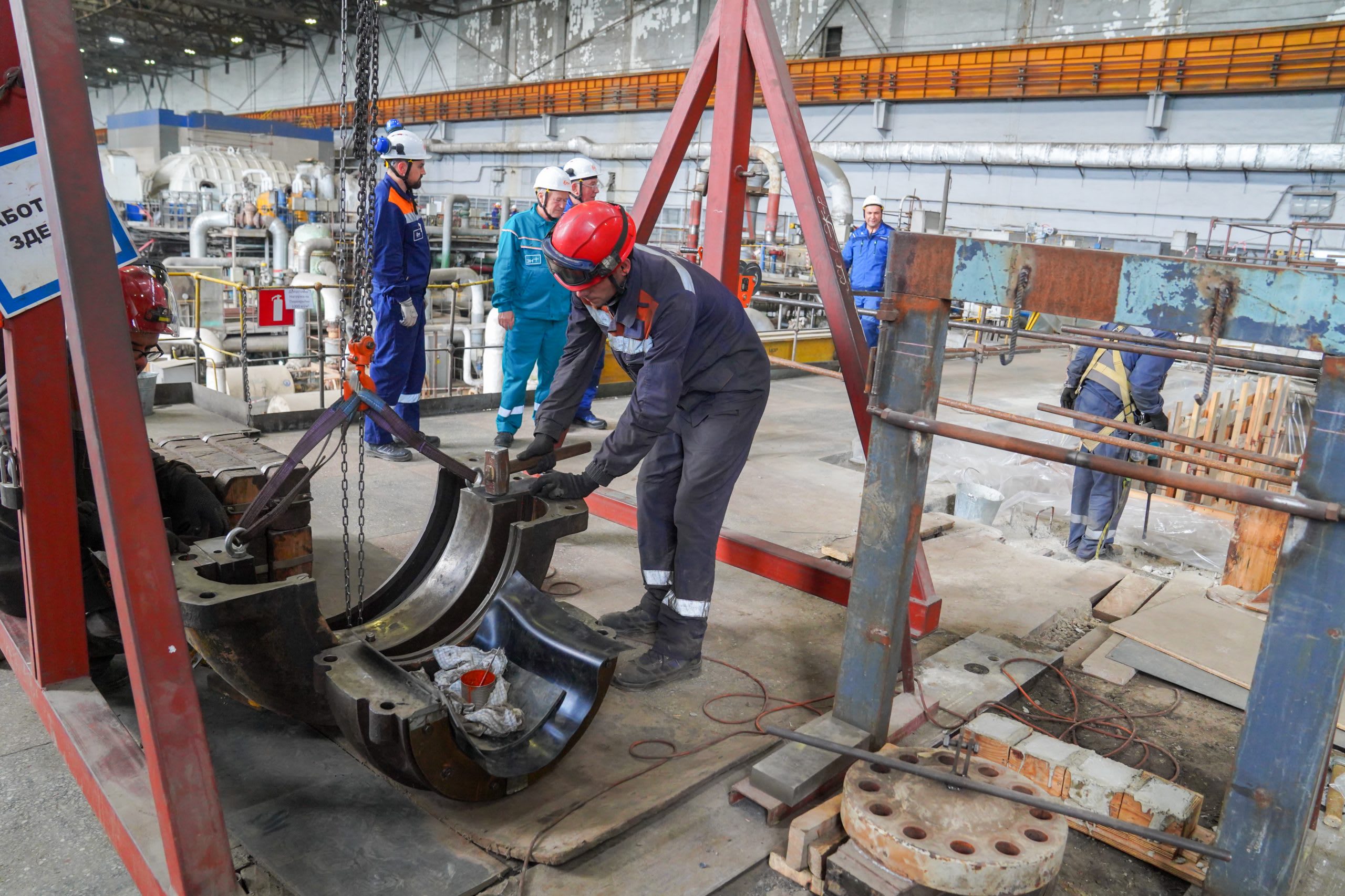

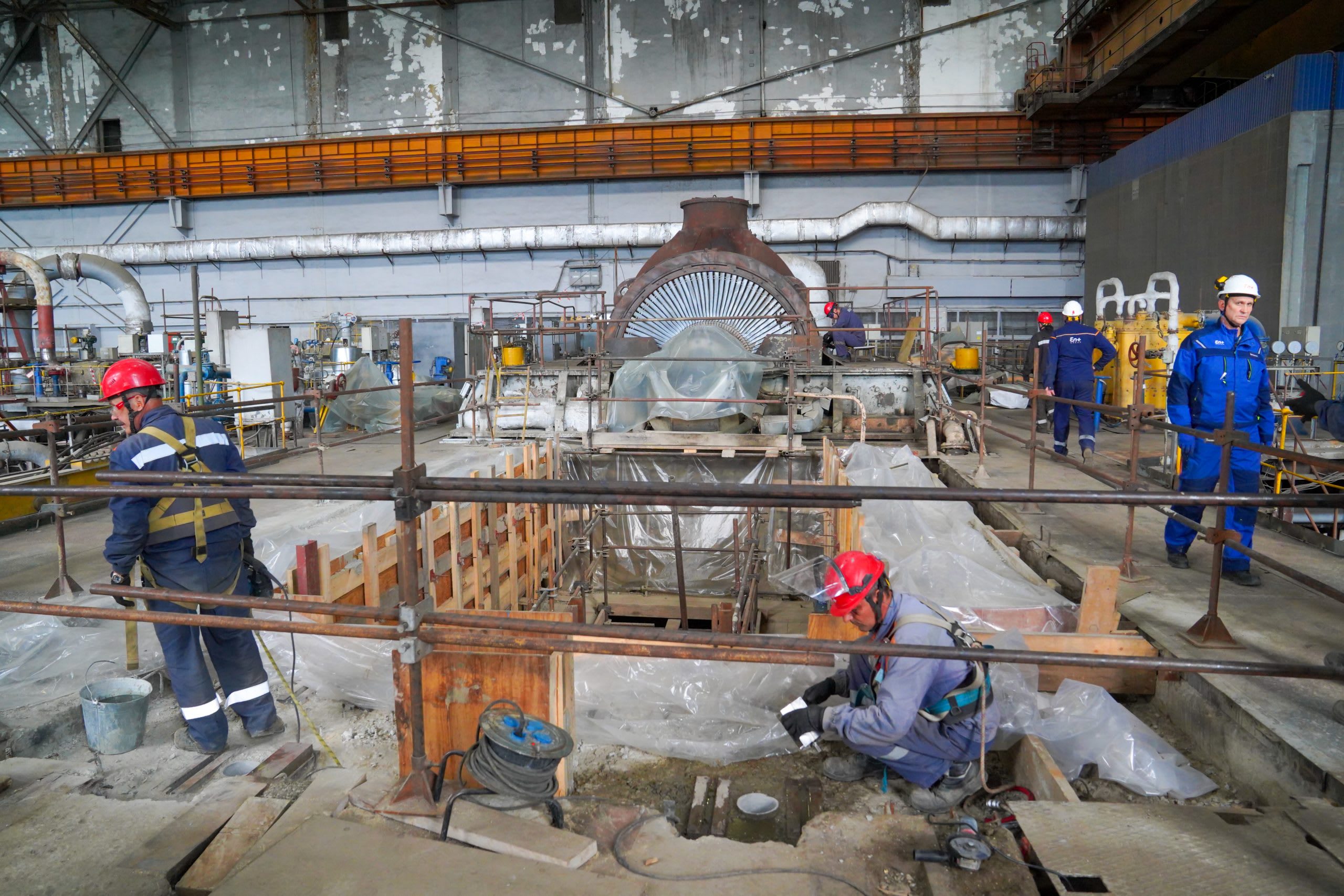

Сегодня ремонтные бригады трудятся в блоке №8 машинного цеха, который, как пояснил главный инженер ТЭЦ-10 Юрий Матлашевский, с 1 марта по 31 декабря текущего года находится на модернизации. Две трети объемов от плана уже выполнены. Сейчас осуществляется комплексная замена турбогенератора №8 на современный – отечественного производства. Его мощность достигает 150 МВт.
Кроме того, на котле №16 выполняется полная замена всех поверхностей нагрева. Для этого энергетики разбирают его до каркаса и меняют всю технику. Замена поверхностей нагрева даст увеличение межремонтного цикла, отсутствие внутренних и наружных отложений, повысит КПД котлоагрегата. Все ремонтные мероприятия основанный Олегом Дерипаской энергохолдинг Эн+ проводит в рамках федеральной программы Конкурентного отбора мощности и проектов по модернизации объектов теплогенерации.
– Непосредственно на блоке №8 работает около 40 человек, всего к ремонтным работам привлечено больше 170 человек. У нас занят персонал с высокой квалификацией, начиная от релейных служб до рабочих строительно-монтажных организаций, которые занимаются подготовкой и заливкой фундамента. Также ведется монтаж тепломеханического и электротехнического оборудования, – отметил Юрий Матлашевский.

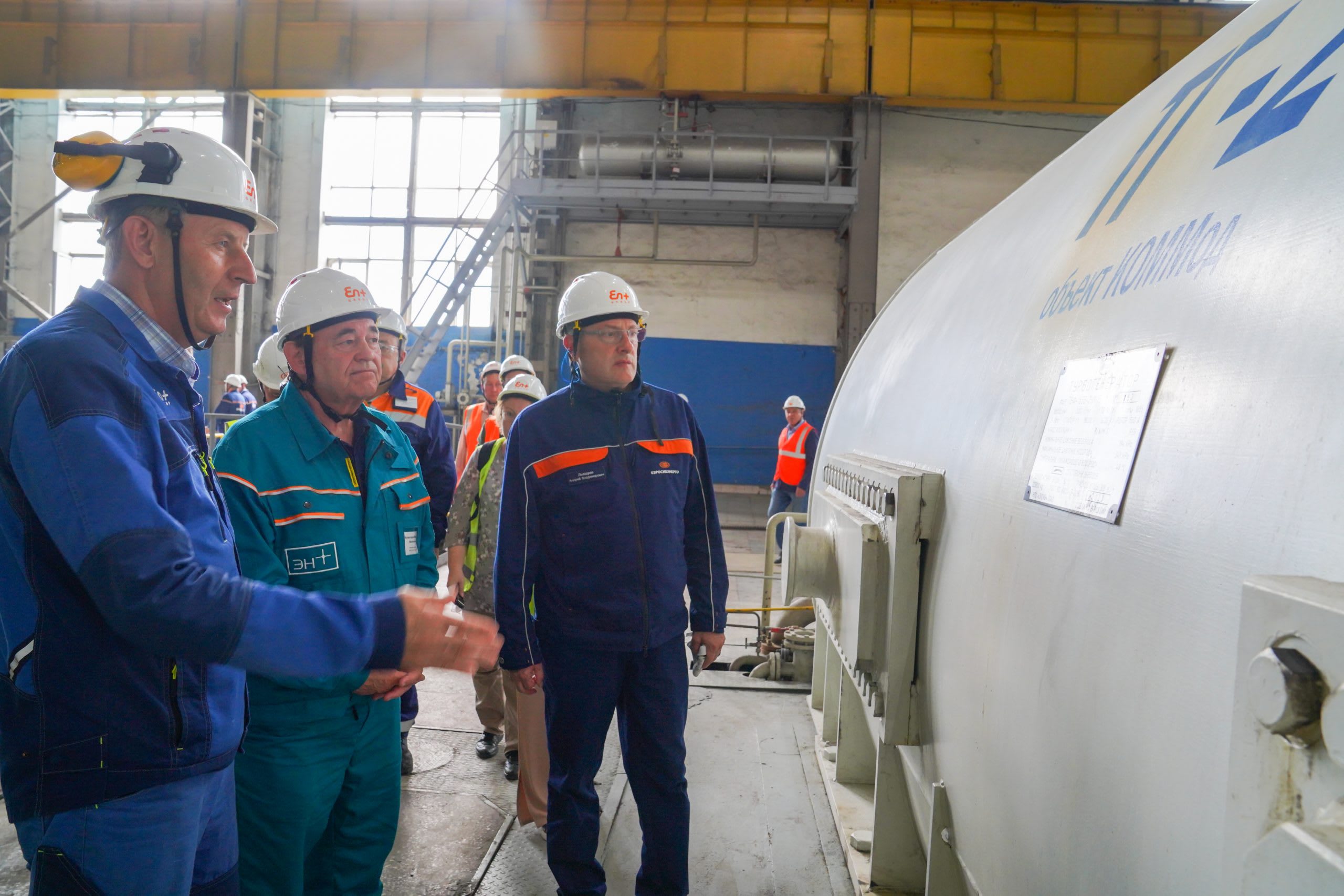

Владимир Колмогоров также пообщался с сотрудниками станции. С ответственными лицами ремонтных служб, подрядных организаций, представителями заводов-изготовителей генеральный директор Эн+ обсудил актуальные вопросы по выполнению поставленных задач, а также графики выполнения работ. В ходе рабочего визита Владимир Колмогоров осмотрел угольные склады на станции, где уже формируется необходимый запас твердого топлива на предстоящий зимний период. Энергетики уже сейчас делают все возможное, чтобы предстоящий отопительный сезон прошел без сбоев, а в домах иркутян всегда было тепло и светло.
– Все настроены на то, чтобы намеченные работы были выполнены в срок. Чтобы предстоящий отопительный сезон прошел без сбоев и чрезвычайных ситуаций. Мы в нужные сроки завершим все работы и настроены пройти отопительный сезон без потерь, – подчеркнул Владимир Колмогоров.
Технологическое обновление энергооборудования ведется и на площадке ТЭЦ-11 в городе Усолье-Сибирское. Особое внимание на станции уделяется подготовке строительства на промышленной площадке двух новых энергоблоков (котел-турбина) мощностью 230 МВт каждый. В целом, в рамках федеральной программы Конкурентного отбора мощности и проектов по модернизации объектов теплогенерации за 2023-2024-й годы Эн+ инвестирует более восьми миллиардов рублей на обновление ТЭЦ в Иркутской области.
